但使“青山绿水”现 遥数咸阳“水保人”

发布时间:2023-03-01 16:27:53 | 来源:中国网 | 作者:王健民 | 责任编辑:乔沐

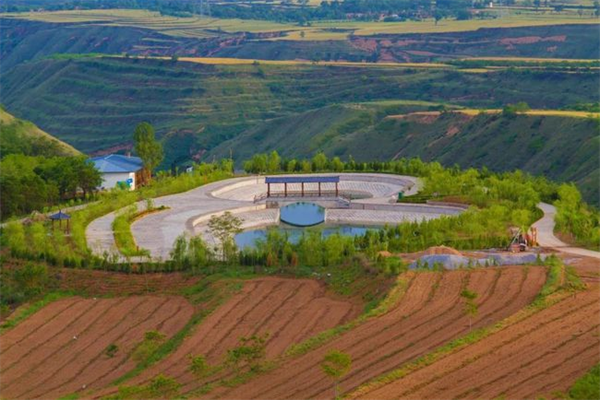

陕西永寿云集生态园

云集生态园位于“秦陇咽喉、彬宁锁月”的陕西省咸阳市永寿县甘井镇,占地13000亩,投资3.6亿,距西安市110公里,距永寿县城20公里,交通方面、地理位置优越。园内森林茂密,植被丰富,拥有充足的富氧资源,是名副其实的天然“大氧吧”。

云集生态园依托丰富的自然生态与人文地理资源,按照“现代农业体验”、“智慧农业生产”、“农业科技示范推广”“生态休闲服务”、“历史文化展示”等不同功能区域,持续打造以现代农业产业化为主导,以乡村休闲度假旅游为展翼的新型农业生态园区。园区先后获得“国家AAA级旅游景区”和陕西省“省级现代农业园区”殊荣。陕西永寿云集生态园已经成功创建陕西省水保示范园,

兴平马嵬驿园区总面积8.05平方公里,经多年水土保持综合治理和生态建设,园区基本形成了以四大主导产业、三大特色产业和三大新兴产业为引领的“433”具有兴平特色的现代产业体系。目前,园区各项治理措施布局合理,宣传标识、信息系统建设完备;同时编制完成《兴平市马嵬驿水土保持科技示范园总体规划》,并已组织省市专家评审通过;目前已完成省级示范园验收评定各项准备资料,等待省水利厅验收。

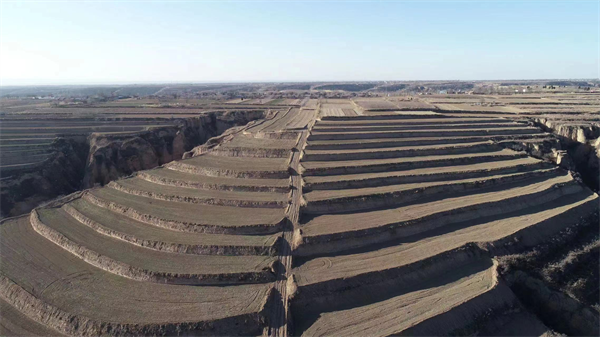

旬邑县蒲家沟示范园区

旬邑县蒲家沟示范园区总面积为20.34平方公里,目前共治理核心区水土流失面积50公顷,完成投资4600多万元,已按省级示范园建设标准,完成示范园区《总体规划》,并于11月初组织省、市专家评审通过。同时,园区已完成省级示范园验收评定各项准备资料,等待验收。

这3个项目只是陕西咸阳市水保系统实施水保项目的一个缩影。

2022年度水土流失治理任务超额完成

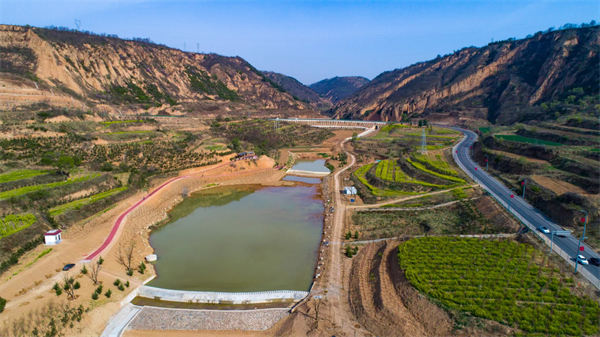

礼泉县昭陵镇王家沟坡面治理项目

2022年,咸阳市水土流失生态治理工作坚持以水土保持重点项目建设为中心,以全面完成年度水土流失治理任务为目标,全面开展了水土流失治理工作。截至12月咸阳市共完成水土流失治理面积301.4平方公里,完成陕西省水利厅下达目标任务的100.1%。

在淤地坝安全度汛工作中,咸阳市水土保持工作站对咸阳市所有大中型淤地坝“三个责任人”进行媒体公示,督促相关县市修编制定了大中型淤地坝防汛预案。

汛期前及时成立督导组,对19座大中型淤地坝逐坝进行了全面地安全隐患排查,对发现的问题逐县下发限期整改通知、督促及时整改。进入汛期后,狠抓日常管理,落实24小时值守制度,对各县淤地坝安全运行情况多次进行现场检查和“四不两直”抽查,确保了淤地坝安全度汛。

世行项目前期工作稳步推进

咸阳水土保持工作站全力推进世行项目前期工作,咸阳市及时组建市县两级世行项目协调领导小组及项目实施机构。与项目团队多次实地踏勘、现场规划,2022年,先后召开视频会和考察论证会10余场。积极对接市县发改、财政、生态环境等十八个部门,完成资料收集复核上报,顺利完成世行项目建议书编制评审工作。4月1日,项目获世行董事会批准,为咸阳市争取到项目投资6937.5万美元(折合人民币4.5亿元)。陕西省世行贷款项目可行性研究报告已于9月通过技术初审,项目前期工作正在有序推进。

水保项目前期工作扎实推进

咸阳水土保持工作站积极部署2023年水保项目储备工作,经各县市筛选共储备项目37个,储备项目规模达1.96亿元,各县市已按要求上报。完成了2023年水保项目申报市级审批工作。

淳化县坡耕地水土流失综合治理

该站完成了咸阳市淤地坝坡耕地项目用地预审及规划选址意见的批复,经与咸阳市自然资源局多次沟通,该局明确表示,咸阳市淤地坝建设和坡耕地水土流失综合治理项目不涉及新增建设用地,无需办理用地预审和选址意见书,简化了以往繁琐的审核程序,为咸阳市“十四五”期间淤地坝和坡耕地建设审批奠定基础。

咸阳水土保持工作站完成了2023年淤地坝和坡耕地项目投资建议计划和初设上报工作,计划争取中央投资6200万元,规划建设坡耕地18750亩,淤地坝12座。项目涉及咸阳市长武、旬邑、永寿、淳化、礼泉等县。

水土保持重点项目建设按期推进

在水土保持重点项目建设中,咸阳市水土保持工作站狠抓重点项目执行进度,多次组成工作组,深入项目县开展督导检查,协调解决实际问题,采取周统计、月通报措施,加快水土保持重点项目建设进度。年度目标任务全面完成。

2023年,咸阳市水土保持工作站将继续践行绿水青山就是金山银山的理念,全面贯彻落实中办国办《关于加强新时代水土保持工作意见》通知精神进一步完善水土保持监督管理制度,加大水土保持治理力度,细化工作环节,坚持建设与管理并重,着力推动水土保持生态建设工作有效开展。

加快水土流失治理步伐,全面完成上级下达咸阳市的水保治理任务,促进区域生态环境改善和高质量发展。

采取得力措施加快推进国家水土保持重点项目、中省水利发展资金项目建设,加强督导检查,加强业务指导,确保项目进展顺利。

抓好淤地坝防汛工作,确保安全度汛。

督促各县抓好项目前期工作,超前谋划筹备各项工作,确保项目能落地实施。

积极协调省级部门开展坡耕地和淤地坝项目中期调整批复和初设批复工作。

全力推进世行项目前期工作进度,争取世行项目启动实施。

积极配合省上做好全市水土流失调查和水土保持监测工作。严格按照全省监测站点运行维护管理制度,做好市级监测站点日常运行,做好控制站和径流场定期巡查督导工作。

督促指导永寿云集示范园完善科普馆内的装饰和陈列资料的布设。督促指导兴平马嵬驿示范园、旬邑县蒲家沟示范园继续完善园区建设,做好省级示范园验收准备工作。(图文:通讯员 王健民)
