新疆华电哈密2×100万千瓦煤电项目输煤系统全流程联合调试成功
发布时间:2025-05-08 16:30:53 | 来源:中国网 | 作者: | 责任编辑:孙玥日前,江西水电承建的新疆华电哈密2×100万千瓦煤电项目输煤系统施工I标段迎来关键进展——输煤系统完成全流程联合调试,并成功实现首次上煤运行。这一里程碑节点标志着该项目正式进入投产前的冲刺阶段,为后续机组并网发电及“疆电入渝”工程奠定了坚实基础。
作为国家“十四五”重点能源项目,该项目依托哈密-重庆±800千伏特高压直流输电工程,建成后每年可向重庆输送电力超360亿千瓦时,助力西部能源资源优化配置与绿色低碳转型。
自2024年4月开工建设以来,江西水电项目团队按照既定目标倒排施工计划,梳理施工图设计、土建交安、设备安装等关键时间节点,压紧压实各级人员责任,保障了各环节施工如期进行。组织各施工单位提前落实人力、机械、材料等资源,保证前后工序衔接,压茬推进。输煤系统全线设备安装、调试工作顺利完成,得到了业主的肯定和表扬。
新疆华电哈密2×100万千瓦煤电项目采用国产高效超超临界间接空冷百万机组,具有显著的技术优势和环保效益。电厂建成后,将有力保证“疆电入渝”工程重要组成部分的哈密—重庆 ±800千伏特高压直流输电工程外送系统安全运行,为新能源可靠并网消纳提供坚实支撑,为新疆电力外送增添强大动力。据了解,项目投产后,可支撑建设新能源项目 1020万千瓦,每年增加绿电 249亿千瓦时,在保障能源供应的同时,积极助力我国碳达峰碳中和目标的实现。

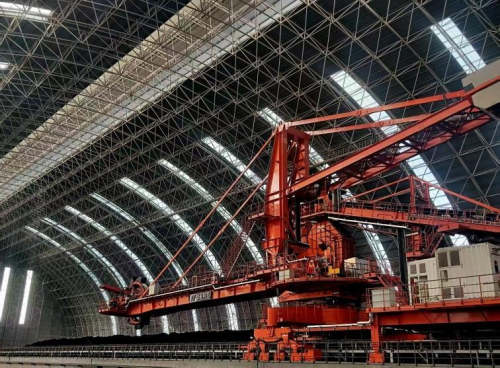

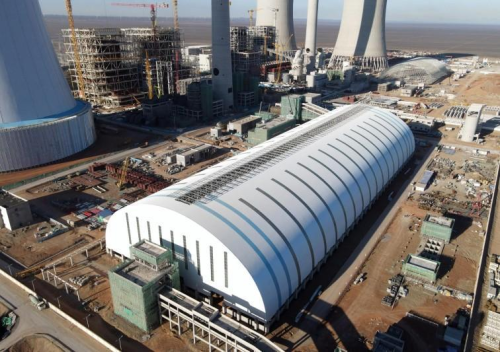

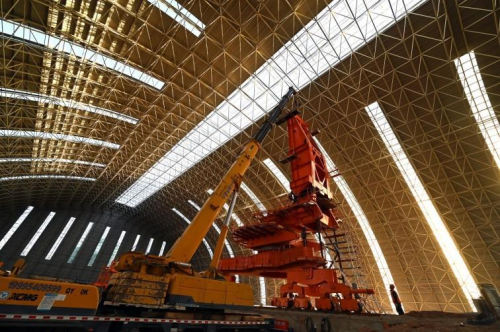

项目建设始终坚持环保理念,积极践行绿色施工。本干煤棚为封闭式斗轮堆取料机条型煤场,煤堆高度设定为14米,煤场进行封闭处理,以保护生态环境,减少空气污染。在施工过程中,新疆地区夏季高温和频繁大风等极端天气也给项目建设带来了巨大挑战。面对困难和挑战,项目部全体人员团结一致、迎难而上,从施工方案的制定到每一个环节的实施,都严格把控,确保工程质量和进度,以高标准、高效率、高质量推进工程建设。为确保设备安装、调试工作按期完成,项目管理团队齐心奋战,各相关专业人员紧密配合。联合调试历时1个月,首次上煤运行验证了设备联动稳定性,为“5.30”首台机组投产奠定坚实基础。
后续,项目团队将以此次输煤系统联合调试成功为新的起点,继续发扬奋楫扬帆、敢为人先的企业精神,持之以恒,精益求精,做好各项工作,确保优质高效完成项目建设任务,向业主交出一份满意的答卷。(图文:吴云凯、谭剑)
