京九铁路江西段第一阶段集中修圆满完成
发布时间:2025-07-07 11:23:12 | 来源:中国网 | 作者: | 责任编辑:孙玥6月25日上午,随着京九铁路上行共青城普速场至德安普速场区间线路换轨大修施工线路开通,标志着京九铁路江西段第一阶段集中修圆满完成。
京九铁路北起北京,南至深圳,连接香港九龙,跨越九省市的国家Ⅰ级客货共线铁路,作为中国中东部南北向运输大动脉之一,年货物吞吐量超五千万吨。
据了解,此次京九铁路江西段2025年集中修分为三个阶段,此次施工为第一阶段,以成段更换轨枕、钢轨,大机清筛捣固道床,线路打磨为主要内容。涉及京九铁路蔡山-向塘西(含南昌枢纽西环线)区段。从5月22日开始至6月25日,中国铁路南昌局集团有限公司鹰潭工务机械段利用31个“天窗”,组织2000余人,投入180余台大型养路机械设备对线路进行集中整修作业,确保铁路运输大动脉安全畅通。
面对此次集中修施工战线长、人员机具多、现场情况复杂局面,为确保施工高效有序推进,中国铁路南昌局集团有限公司鹰潭工务机械段不断细化大机清筛道床、大机捣固线路、大机打磨道岔等施工组织方案及安全措施,结合线路特点和施工要求,科学调配大型养路机械设备,有效提升“天窗”利用率,充分保障各项施工安全有序进行。
此次集中修完成大修换轨56.7公里、线路清筛45.04公里、成段换枕35.64公里、线路大机捣固363.72公里、线路大机打磨1763.2遍/公里,道岔清筛846米、道岔捣固250.5组、道岔打磨2758遍/组等施工任务。京九铁路设备可靠性和列车运行平稳性将显著提升,为即将到来的暑运提供有力运输保障。

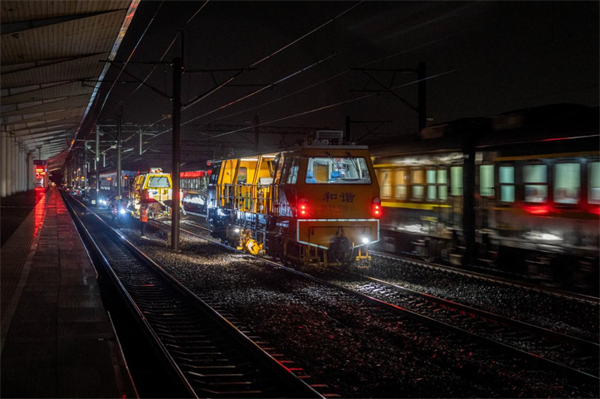

京九铁路江西段换轨车换轨作业现场 -王志鑫

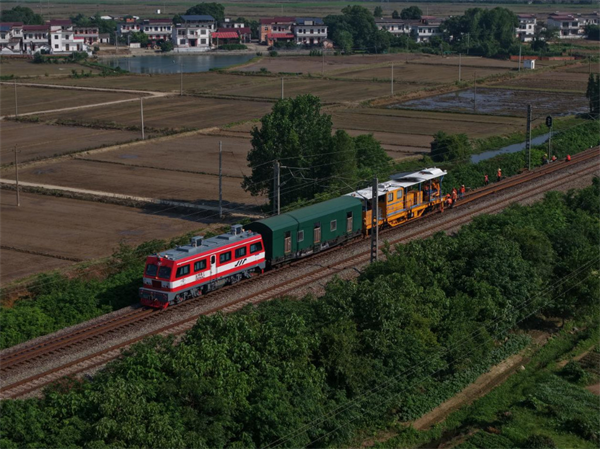

京九铁路江西段线路捣固作业-张萌飞

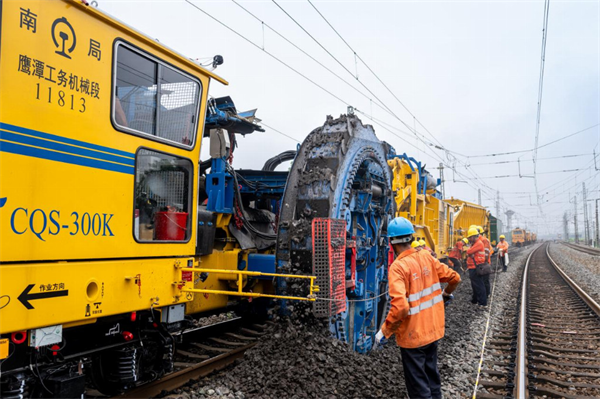

京九铁路江西段道岔清筛机作业-张萌飞
(单位:中国铁路南昌局集团有限公司鹰潭工务机械段:王志鑫、张子儀、张萌飞)
